Сейчас, соответственно, дней ждать осталось уже меньше.
Немногим ранее на областном комитете по ЖКХ глава одноименного Департамента Сергей Латынин говорил, о том, что котельная начнет работать в 20-х числах октября.
На дворе уже ноябрь и губернатор Клычков выдает новые сроки.
Напомним, что в сентябре подрядчик заявил, что в обозначенные по контракту сроки (1 и 15 октября), котельные сданы не будут.

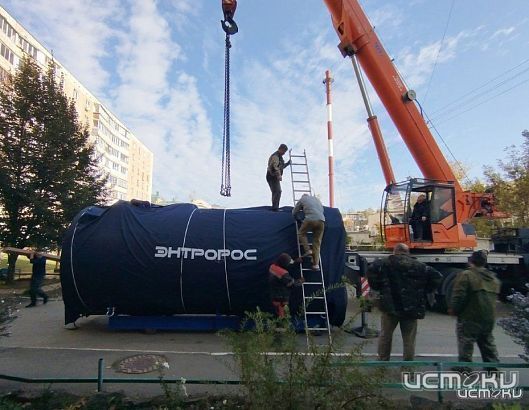

Отопление жители 907-го квартале сейчас получают по резервной схеме.
Заказчик работ – АО «Орёлгортеплоэнерго». Цена – более 460 млн рублей. Подрядчик – СТРОЙСЕРВИС.
